東方電氣木壘100萬千瓦風電項目完成124臺風機基礎澆筑
時間:2024-10-05    來源:

近日,隨著全場施工難度最大的E092風機基礎最后一方混凝土澆筑完畢,東方電氣木壘100萬千瓦風電項目完成124臺風機基礎澆筑,標志著項目土建工作全面完成,主體工程全面進入設備安裝沖刺階段,為年內建成奠定了堅實的基礎。

土建工作提前完成

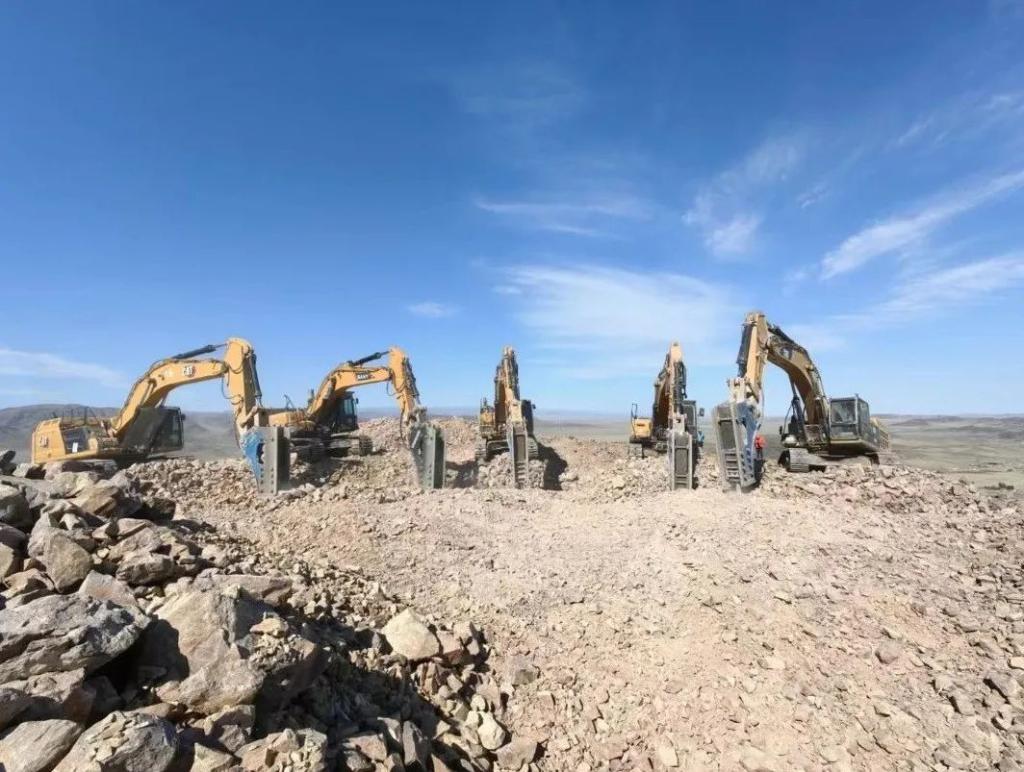

東方電氣木壘100萬千瓦風電項目是國內單體最大百萬千瓦級山地風電項目,設計風機基礎最大直徑24.2米,單臺基礎混凝土澆筑最大達1036立方米。項目坐落于新疆木壘縣,地理環境極為特殊,90%的山體由堅硬的花崗巖構成,結構緊密且硬度極大,項目施工難度大,同時面臨開山辟路等困難。為順利推進項目進度,項目團隊堅持強管控、抓重點、攻難點、破堵點、盯偏差,提前完成了162公里的道路修建和124臺風機基礎澆筑工作。

風機交付及吊裝工作提速

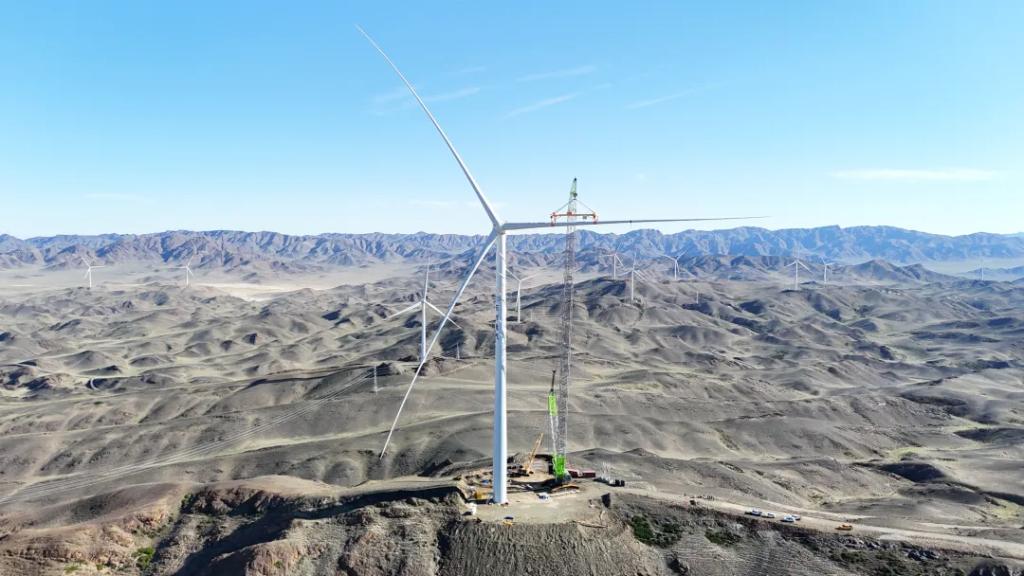

為保障項目順利交付,9月26日,東方風電新疆木壘基地月產第100臺風機輪轂順利下線,創造了東方風電生產基地單月最大產出紀錄。截至9月29日,該項目已完成40臺風機吊裝工作,完成率達32.2%;完成項目集電線路基礎開挖工作共計788基,完成率達94%;220千伏匯集站也全面進入設備安裝調試階段。

為實現年底建成目標,東方電氣項目團隊將以土建、吊裝、集電線路、物資配套、運輸五個專班為抓手,全面把控工程建設的關鍵環節與重點工作,針對雨雪天氣,提前制定應急預案,堅決確保年底建成,保障項目如期并網發電!
